הקו הכחול – הפורטל הצפוני, ציר גולדה מאיר

עבודות קידום זמינות בפורטל הצפוני של מנהרת הקו הכחול בירושלים, עבור מוריה: פירוק מיסעות, חפירה, כ-12 ק״מ צנרת תשתית לחשמל ותקשורת, ביוב, ניקוז וסלילה, כדי להכין את השטח לכריית המנהרה.

מזמין
מוריה – חברה לפיתוח ירושלים
מיקום
ציר גולדה מאיר, ירושלים
שנים
2021–2023
סטטוס
הושלם

היקפי ביצוע

  • כ-12 ק״מצנרת תשתית לחשמל ותקשורת
  • כ-7,850 מ״רפירוק מיסעה
  • כ-2,100 מ״קחפירה
  • כ-1,600 מ״קחפירות גישוש לאיתור תשתיות
  • כ-1,200 מ״קבטון CLSM
  • כ-500 מ׳קיר פאנלים אקוסטיים

האתגר

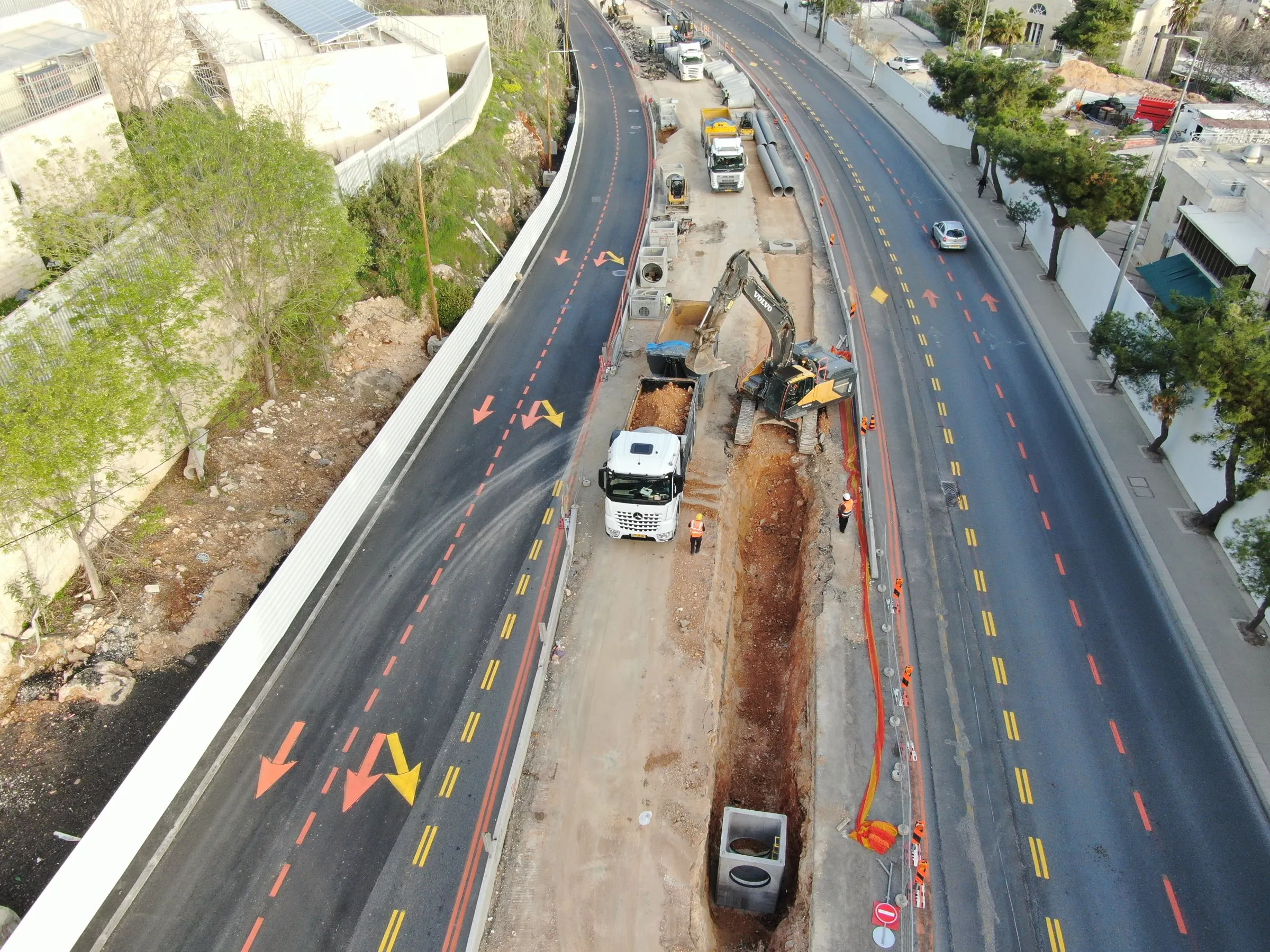

הפורטל הצפוני של מנהרת הקו הכחול יושב על ציר גולדה מאיר בירושלים. כדי לפנות את השטח לכריית המנהרה פירקנו מיסעות קיימות, חפרנו והקמנו תשתיות תת-קרקעיות לרצועת הרכבת. מתחת לכביש עוברות תשתיות קיימות, ולכן ביצענו כ-1,600 מ״ק חפירות גישוש לאיתורן. העבודה נמשכה מאוגוסט 2021 עד ינואר 2023.

מה ביצענו

  • פירוק מיסעה בעומק עד 60 ס״מ7,859 מ״ר

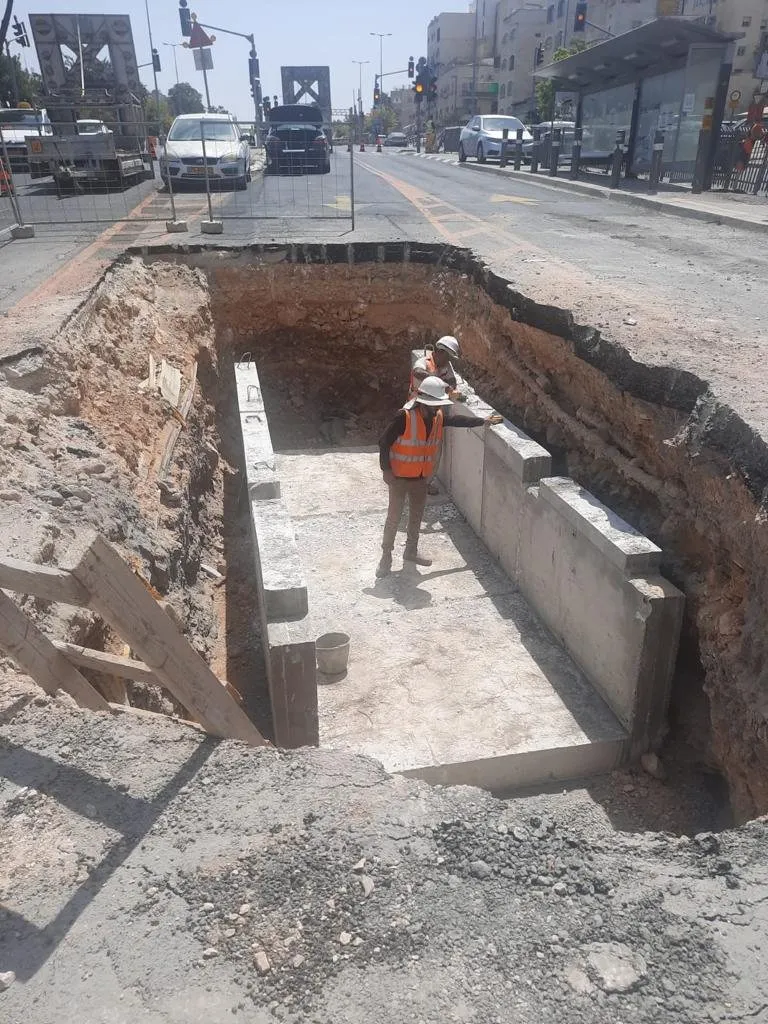

  • חפירה וסילוק עפר2,118 מ״ק; חפירות גישוש לאיתור תשתיות — 1,610 מ״ק

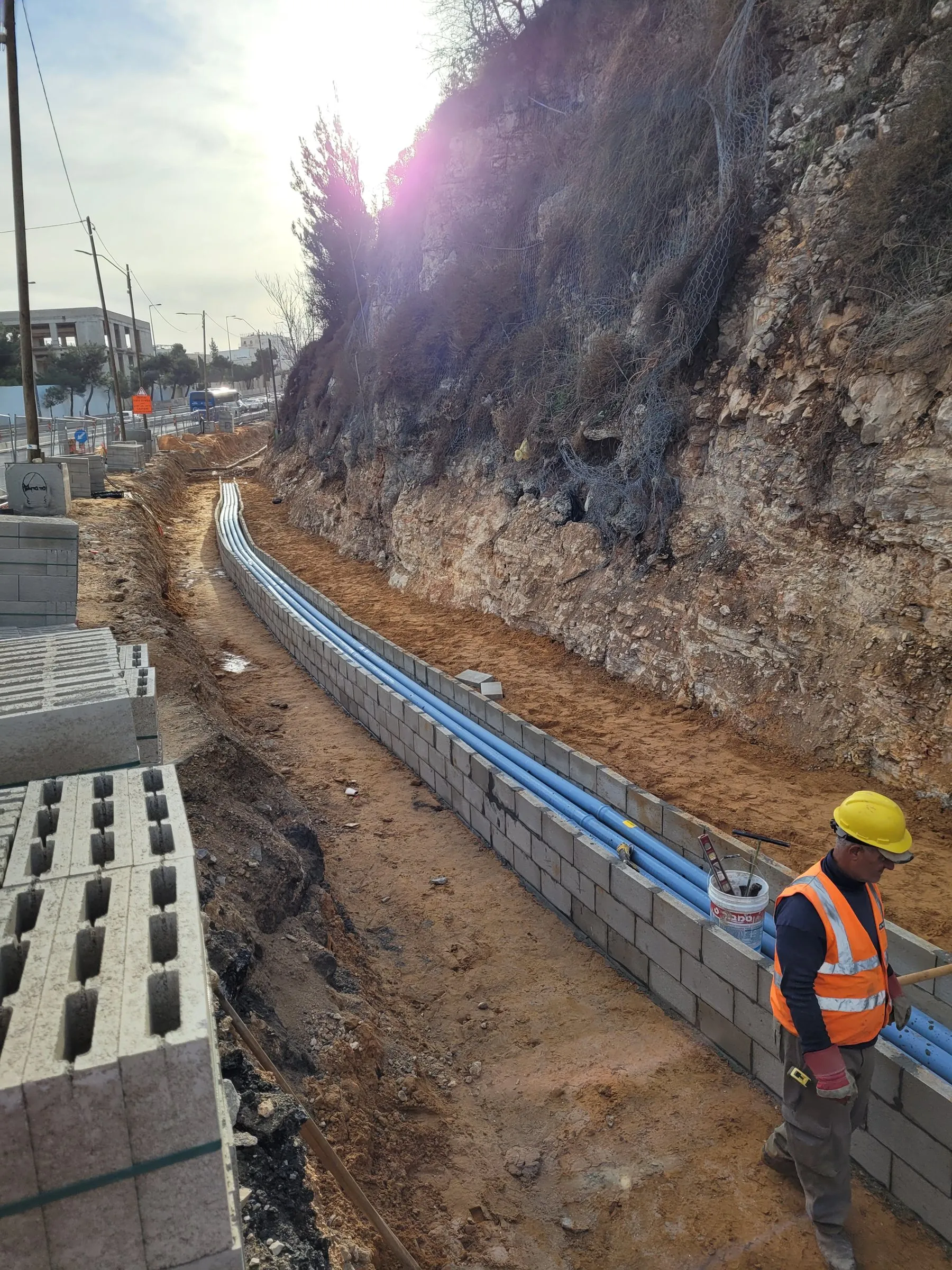

  • צנרת תשתית לחשמל ותקשורת (PVC 8״ ו-4״, HDPE, בזק, שרשורי)12,113 מ״א
  • קווי ביוב404 מ״א; צינורות ניקוז מבטון מזוין — 315 מ״א
  • בטון CLSM1,185 מ״ק
  • מצע סוג א׳1,997 מ״ק; אספלט תא״צ 25, שכבה עליונה — 10,392 מ״ר
  • אבן שפה1,430 מ׳
  • קיר פאנלים אקוסטיים בגובה 2.5 מ׳300 מ׳, ועוד 216 מ׳ על קיר קיים
  • הריסת קירות תומכים קיימים195 מ״ק

מה מיוחד

כל הכמויות בעמוד הן הכמויות שמוריה אישרה בחשבון הסופי. ב-2024 מילא אורי כשריאל, מטעם מוריה, טופס המלצה על העבודות בפורטל הצפוני.
