תחנת מקורות, עין כרם

עבודות העפר לתחנה ולבריכה של מקורות בעין כרם, במערכת החמישית לירושלים: 84,571 מ״ק חפירה וחציבה, דיפון בבטון מותז, וטיפול בעשרות אלפי טונות של קרקע מזוהמת בדלקים שהתגלתה במהלך העבודות.

מזמין
מקורות
מיקום
עין כרם, ירושלים
שנים
2017–2019
סטטוס
הושלם

היקפי ביצוע

  • 84,571 מ״קחפירה וחציבה
  • 2,224 מ״רבטון מותז
  • 362 מ״קקורות ראש
  • עשרות אלפי טונותקרקע מזוהמת בדלקים
  • למעלה מ-6,000 מ״רמאצרות HDPE
  • כ-9,500 טוןטיפול ביולוגי באתר

האתגר

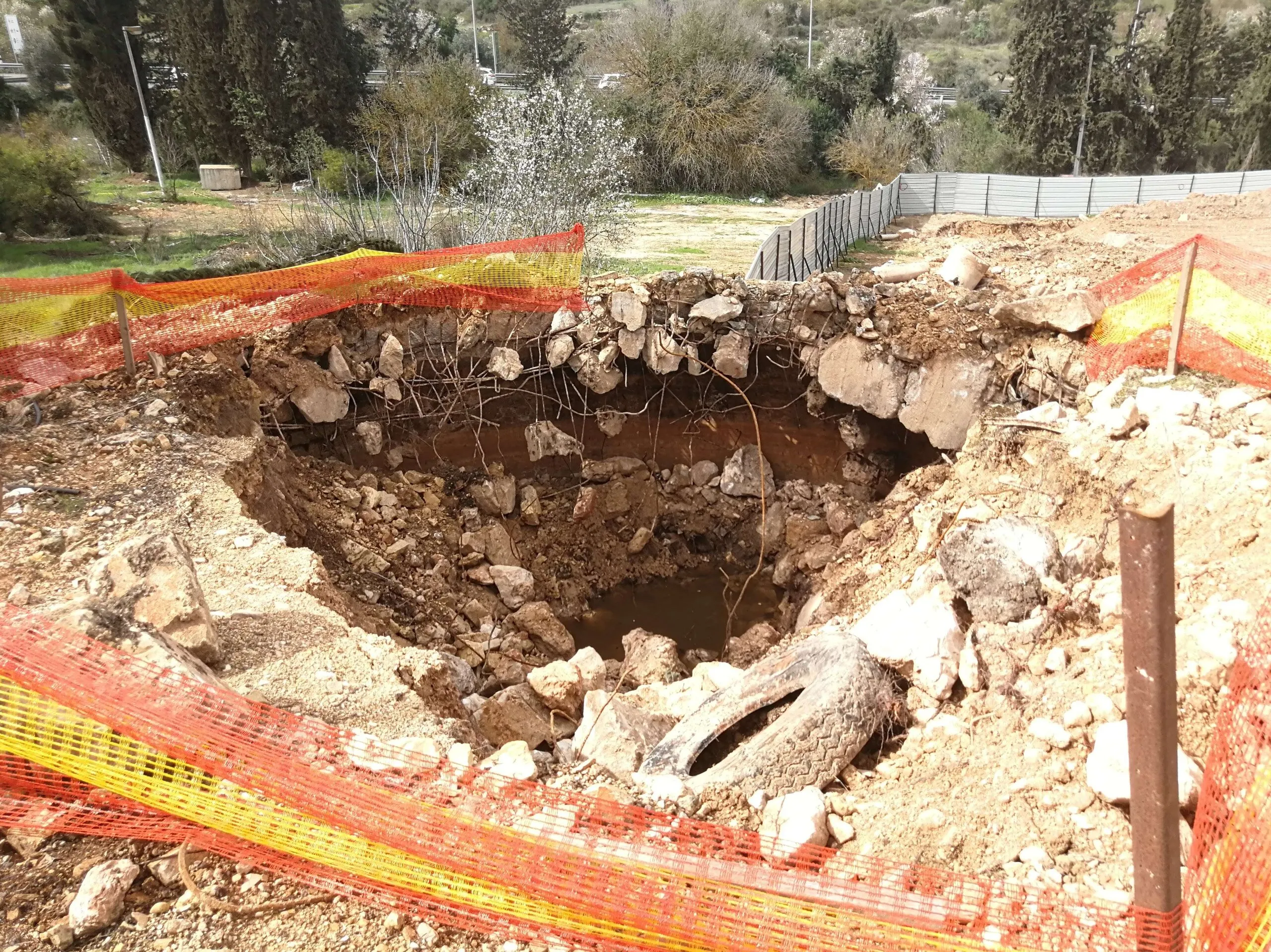

מקורות הזמינה את עבודות העפר לתחנה ולבריכה של המערכת החמישית לירושלים, בעין כרם. צו התחלת העבודה ניתן ב-25.12.2017.

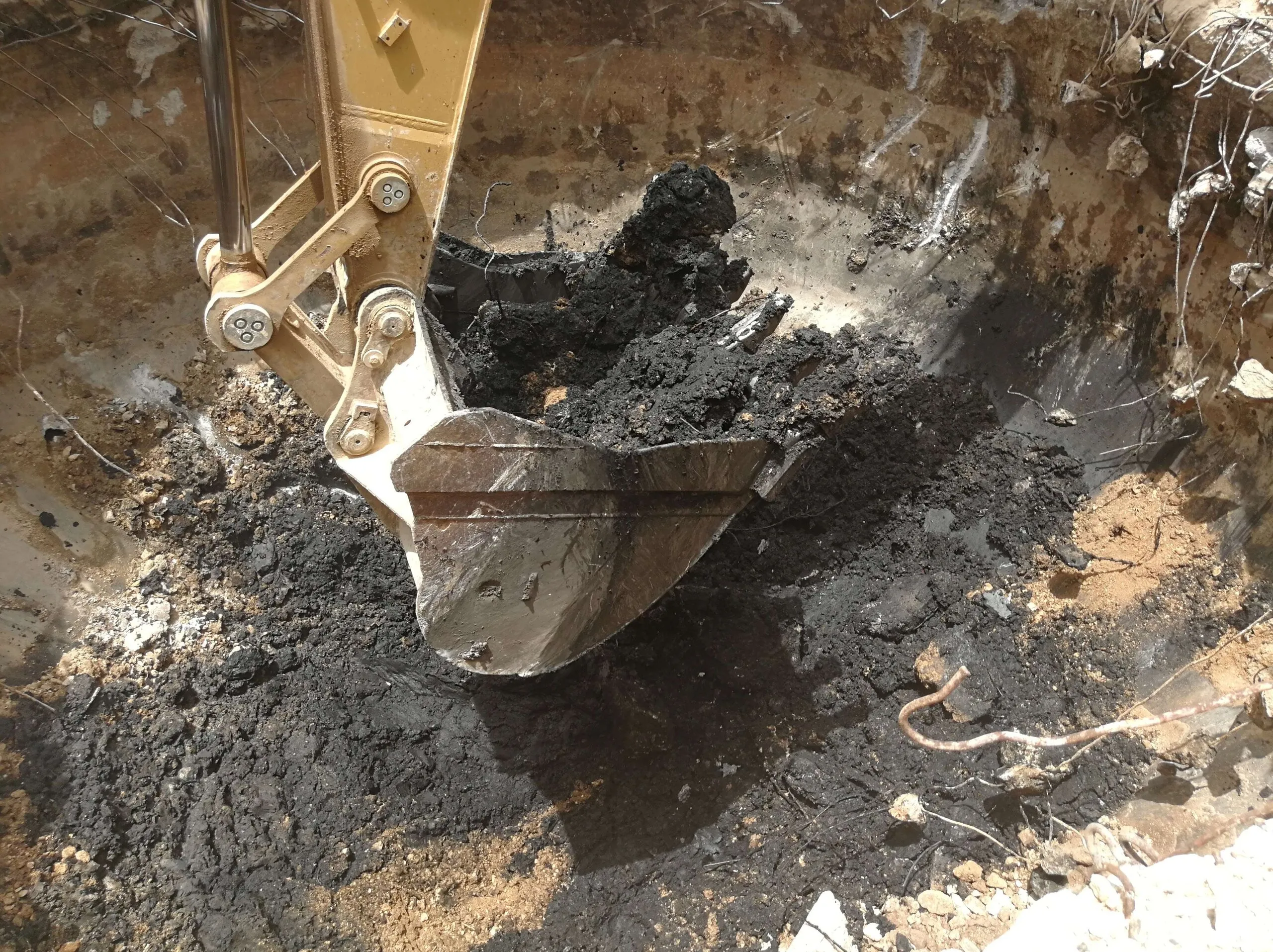

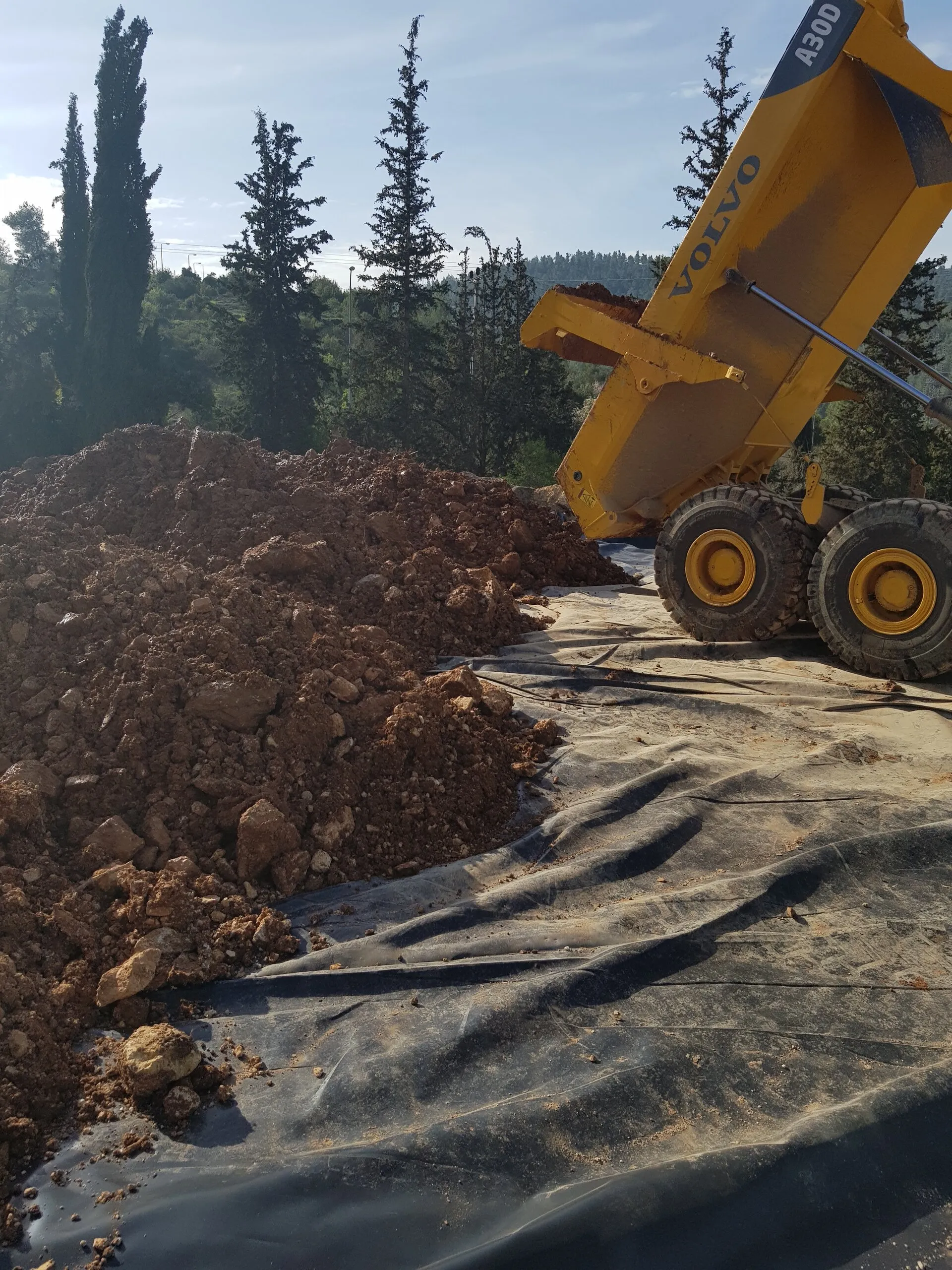

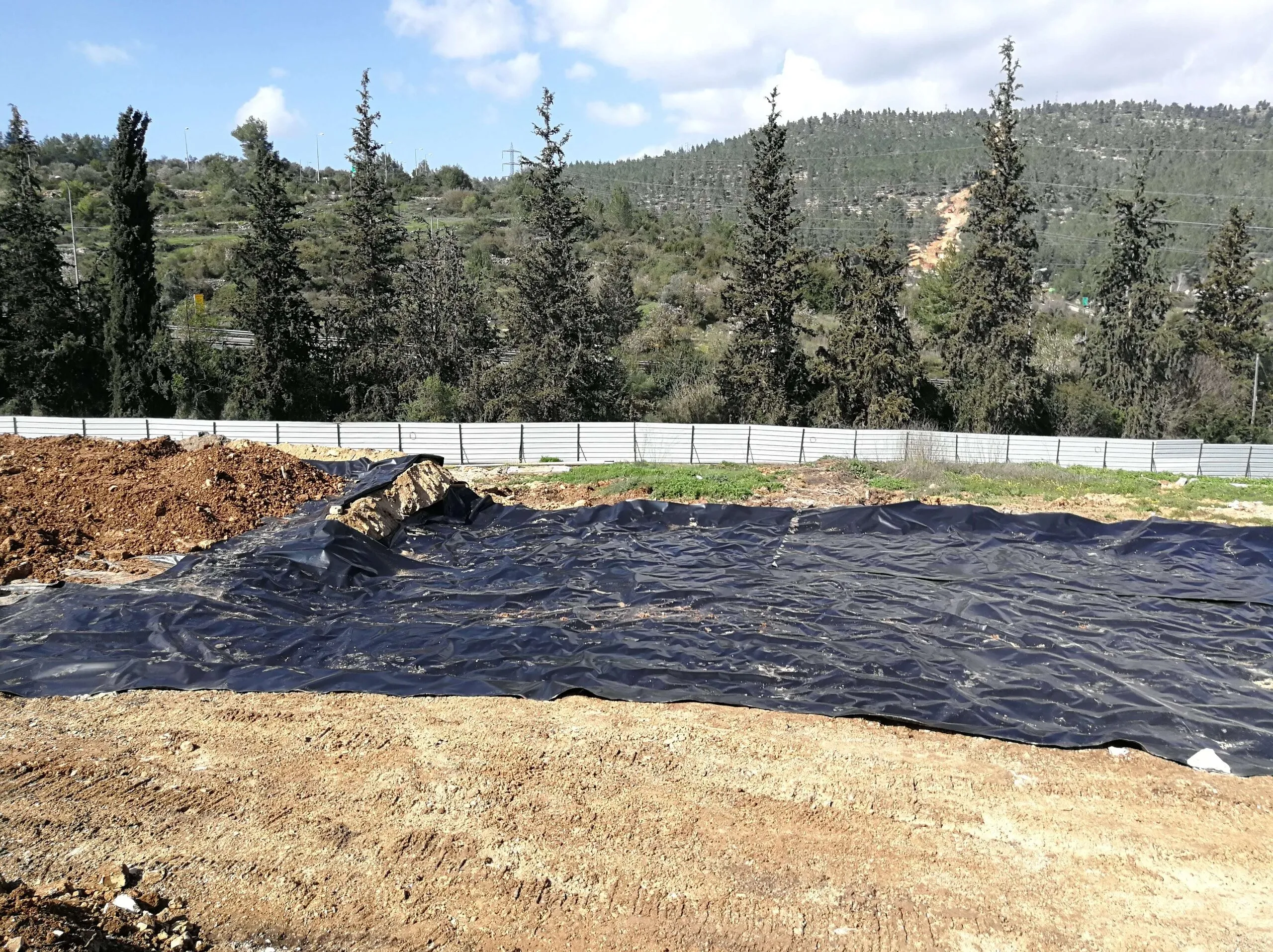

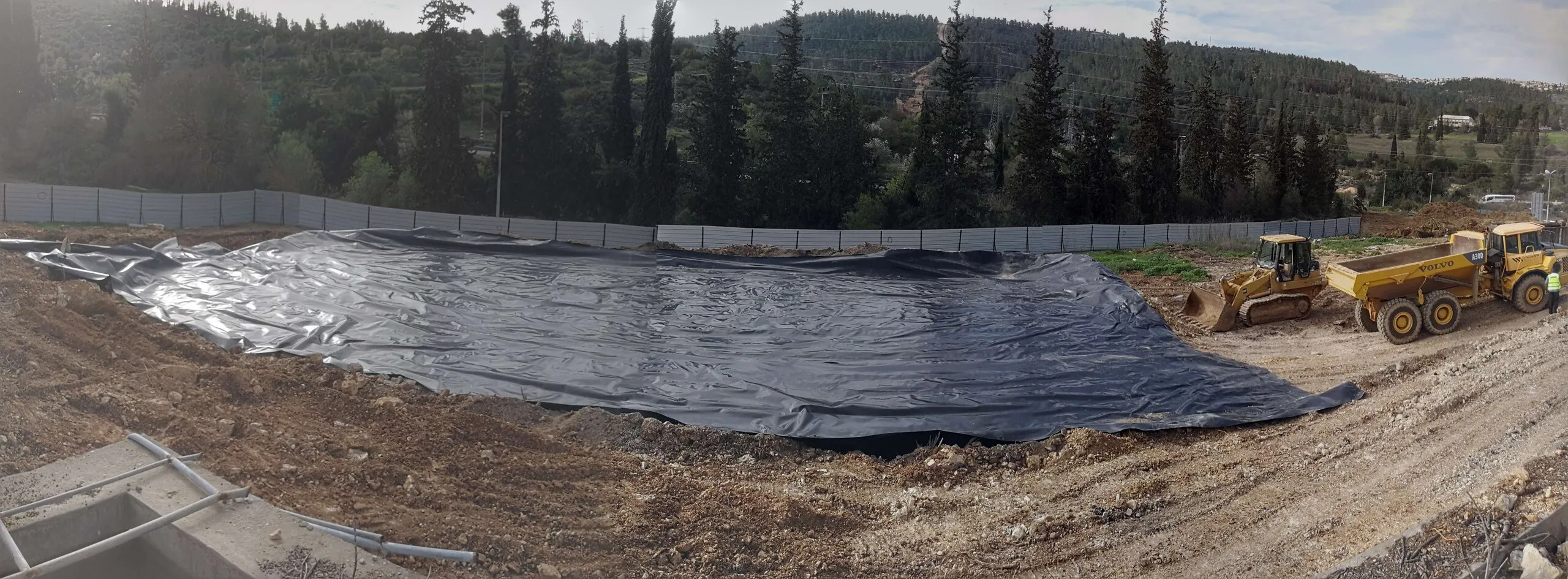

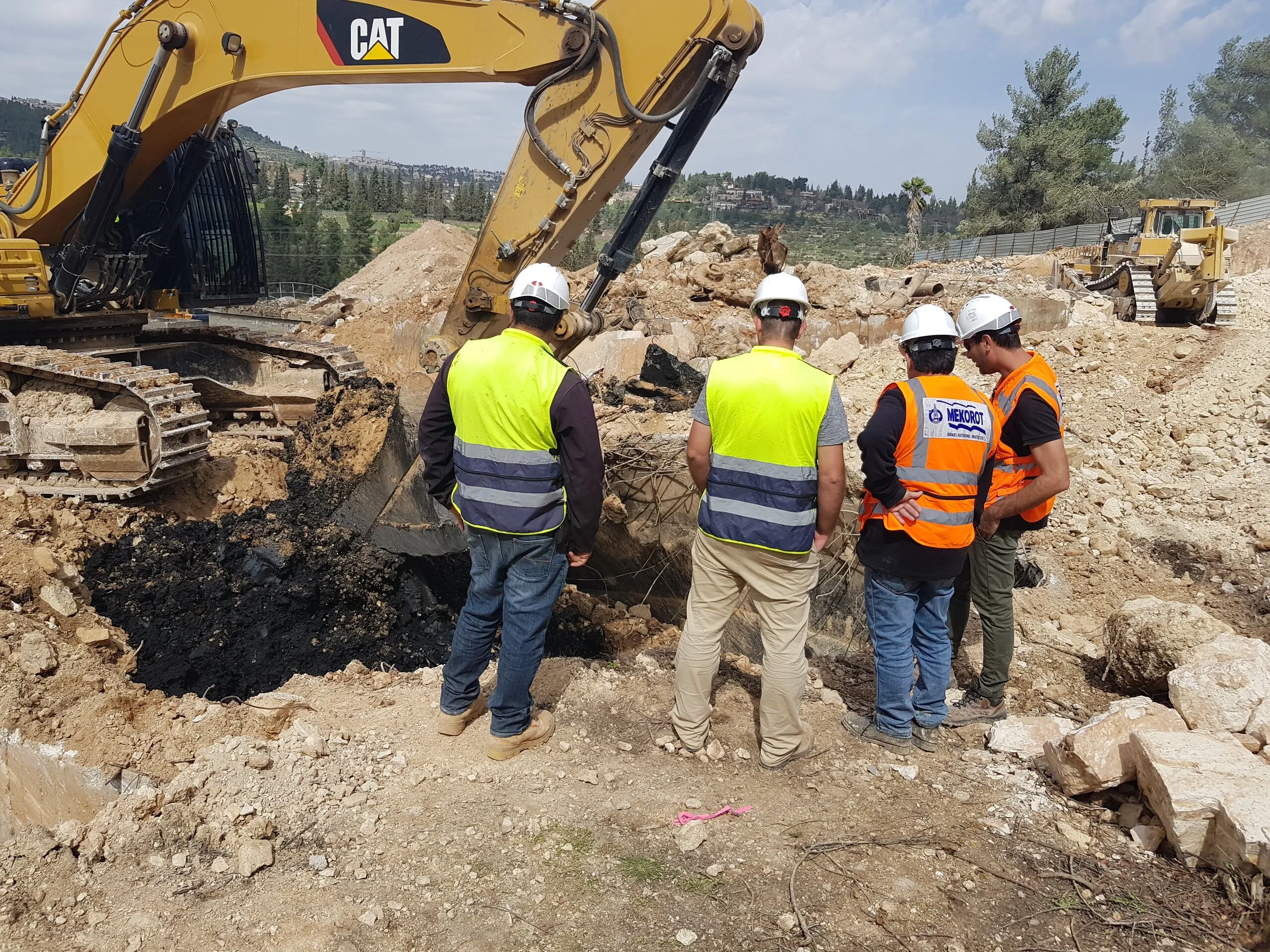

במהלך העבודות התגלתה כמות חריגה של קרקע מזוהמת בדלקים — עשרות אלפי טונות, בריכוזים של פי 100 ומעלה מערך הסף. החברה הקימה מאצרות HDPE בשטח של למעלה מ-6,000 מ״ר, ביצעה טיפול ביולוגי באתר לכ-9,500 טון, גריסה, מיון ופינוי מבוקר לאתרי קצה מורשים, בליווי יועץ סביבתי ובאישור המשרד להגנת הסביבה.

מה ביצענו

  • חפירה וחציבה — 84,571 מ״ק (בחוזה: 74,100 מ״ק)

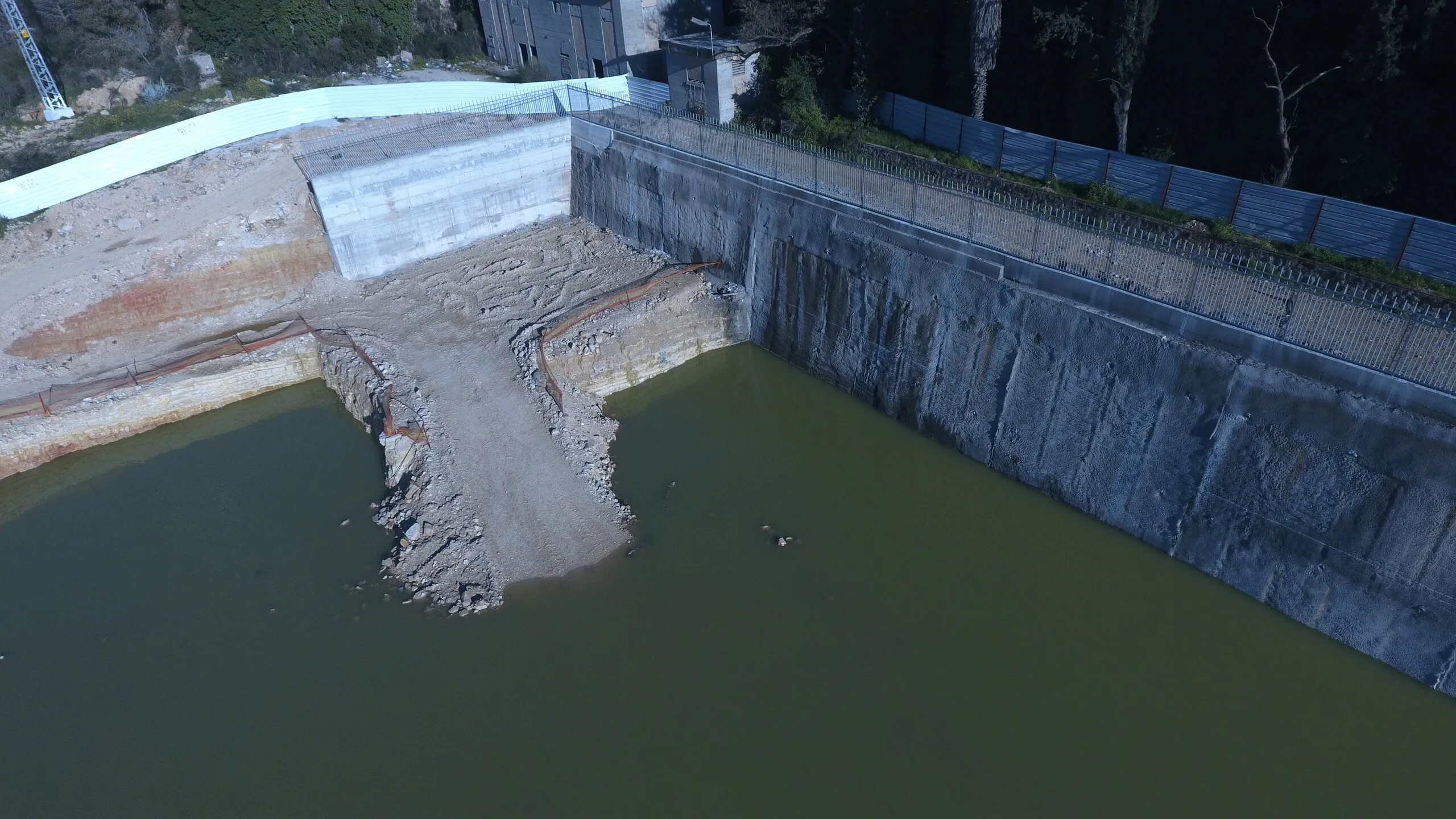

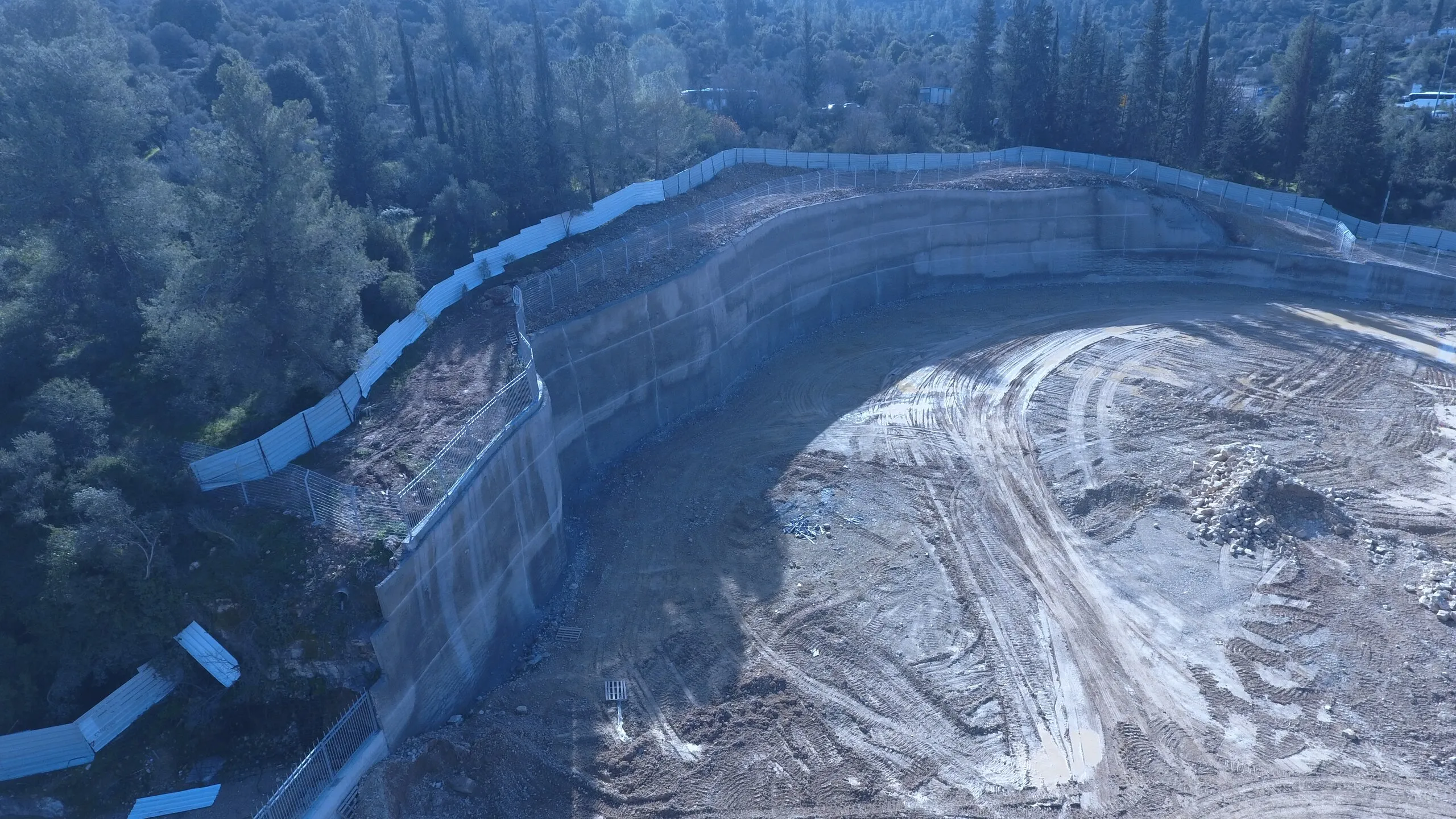

  • דיפון ותמוך קירות: בטון מותז — 2,224 מ״ר; קורות ראש — 362 מ״ק
  • הריסת מבנים ומערכות קרקעיות
  • קירות מבטון מזוין
  • טיפול בקרקע מזוהמת: מאצרות HDPE, טיפול ביולוגי באתר, גריסה, מיון ופינוי מבוקר לאתרי קצה מורשים
  • גידור, כריתה, העתקה ושימור של עצים
  • מצעים וסלילת מיסעות אספלט
  • תשתיות תת-קרקעיות: ביוב וניקוז

מה מיוחד

הטיפול בקרקע המזוהמת נעשה בליווי שטף הנדסת סביבה, היועץ הסביבתי מטעם מקורות, ובאישור המשרד להגנת הסביבה. כמות החפירה והחציבה בפועל עלתה בכ-14% על כמות החוזה.
