שיקום מחצבה, גן לאומי מגדל צדק
שיקום מחצבה בגן הלאומי מגדל צדק עבור הקרן לשיקום מחצבות: שבילי טיול ומצפורים, כ-34,000 מ״ר חישוף, כ-8,900 מ׳ אבן שכבות בשולי השבילים, כ-390 עצים וקו מים חדש.
- מזמין
- הקרן לשיקום מחצבות
- מיקום
- גן לאומי מגדל צדק
- שנים
- 2020–2022
- סטטוס
- הושלם
תחומים
היקפי ביצוע
- כ-34,000 מ״רחישוף שטח
- כ-14,650 מ״קחפירה ומילוי בחומר מקומי
- כ-5,300 מ״קמצע סוג א׳
- כ-8,900 מ׳אבן שכבות בשולי השבילים
- כ-3,350 מ׳גדר מתכת
- כ-390 עציםעצים שניטעו

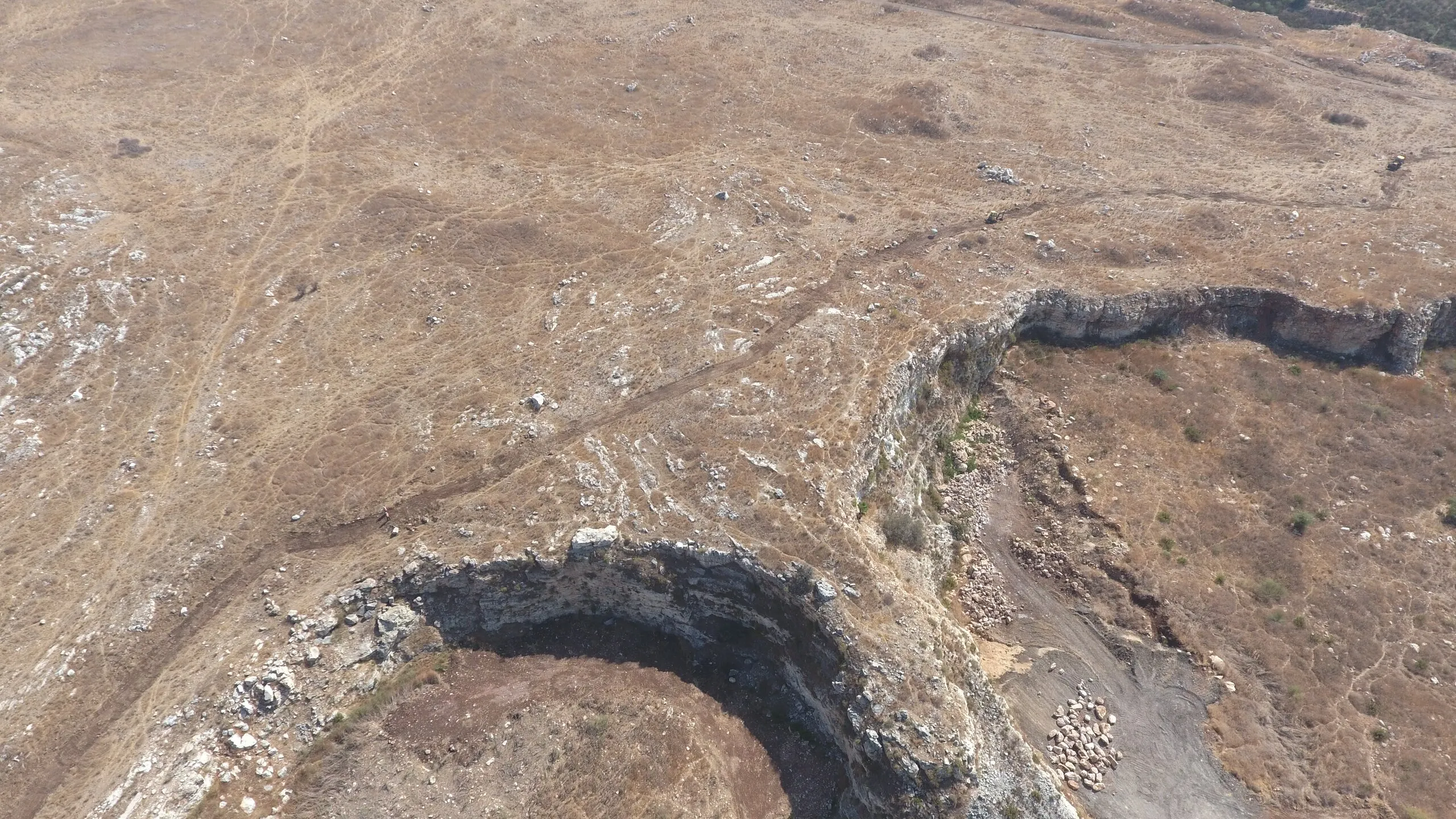

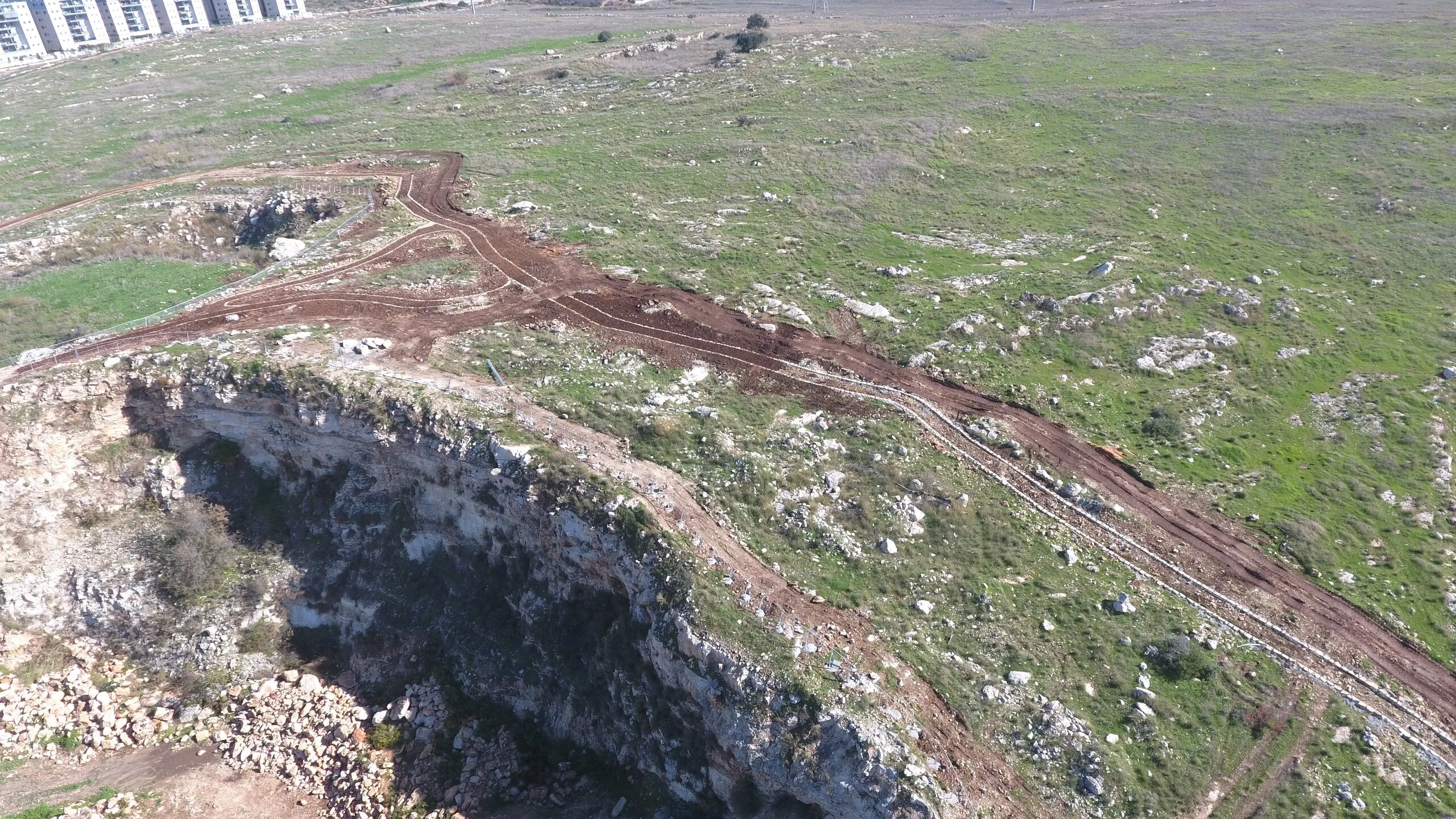

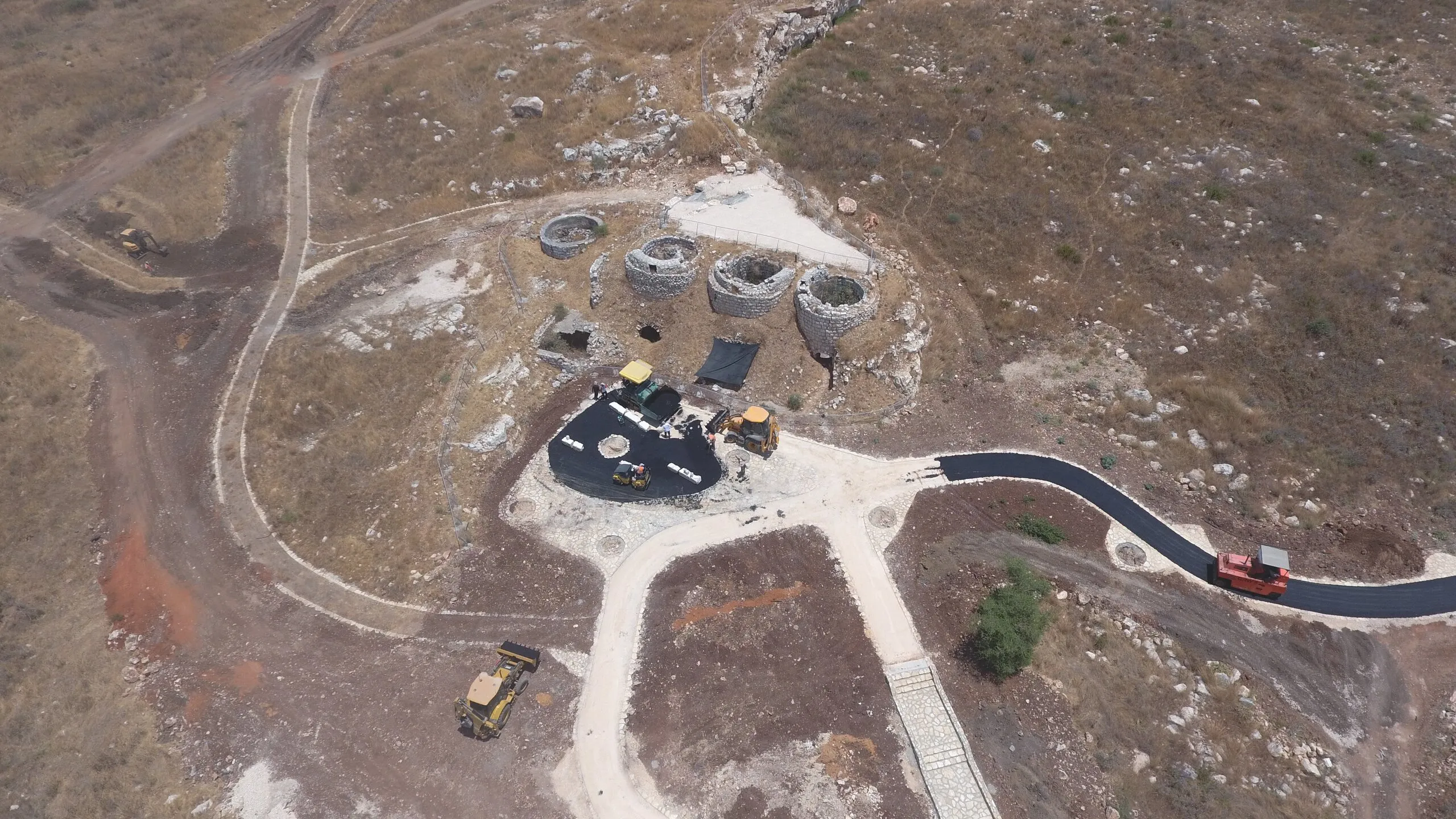

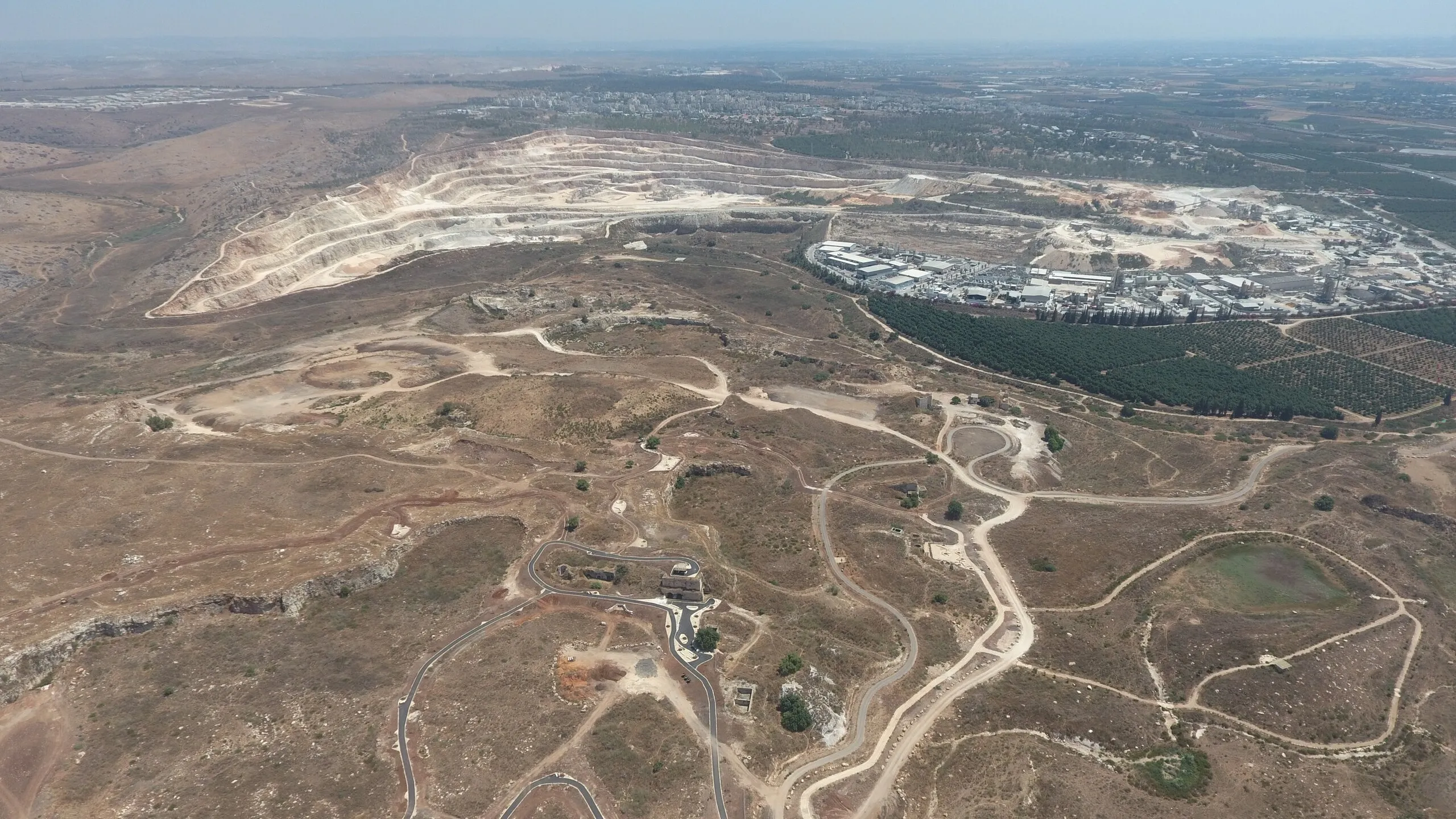

האתגר
המטרה: לשקם מחצבה בתוך גן לאומי ולהפוך אותה לשבילי טיול ומצפורים. ביצענו שישה שבילים (1, 9, 10, 11, 12 ו-13) וקו מים נפרד. החציבה בפרויקט הייתה קטנה, כ-900 מ״ק בלבד. רוב העבודה הייתה בחומר המקומי: כ-14,650 מ״ק חפירה ומילוי, ובנוסף אבן לשולי השבילים, למדרגות ולמסלעות.
מה ביצענו

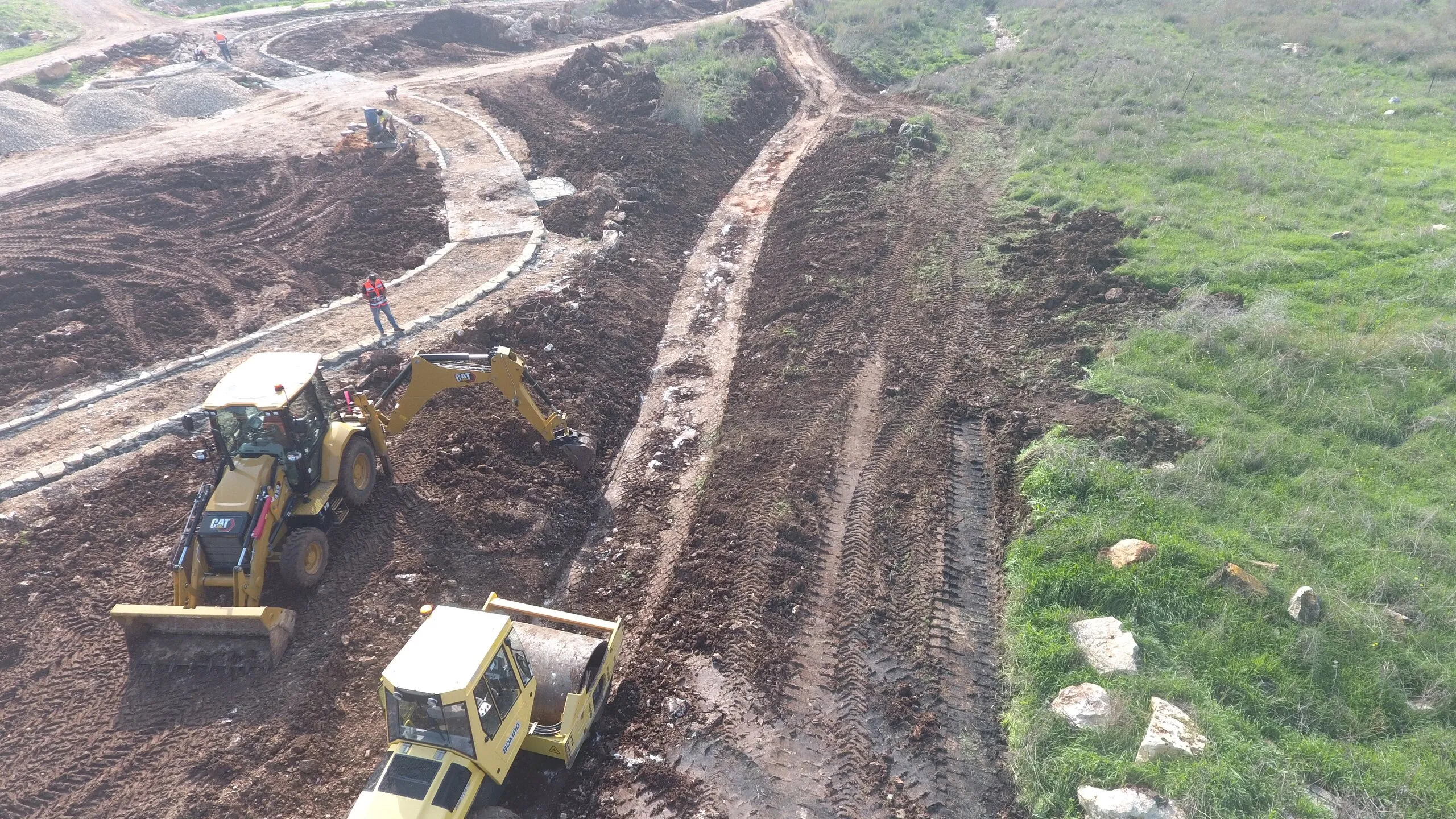

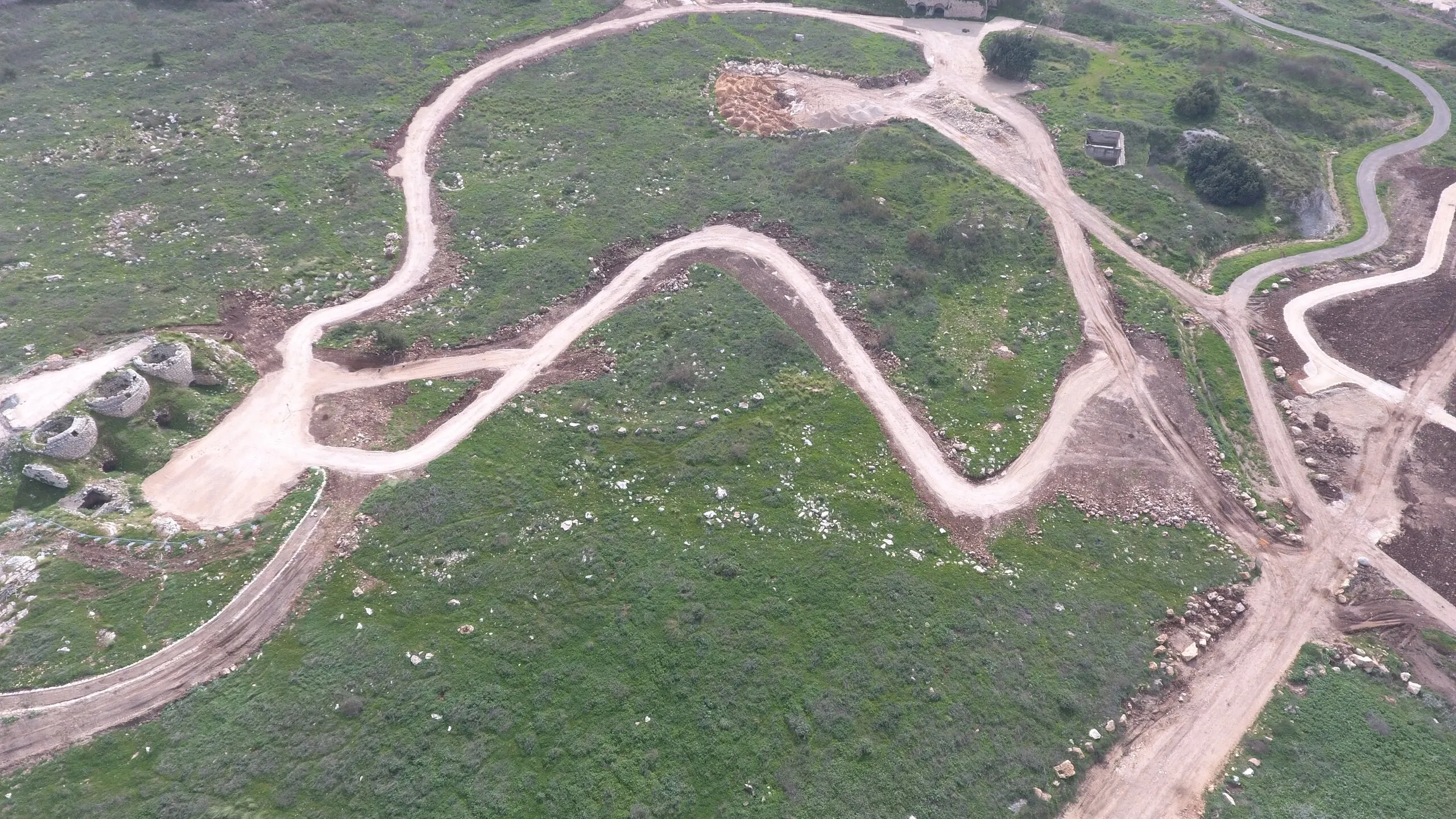

- חישוף השטח בעובי עד 20 ס״מ לאורך כל השבילים33,988 מ״ר
- חפירה ומילוי בחומר מקומי14,659 מ״ק; חציבה — 900 מ״ק
- מצע סוג א׳5,336 מ״ק; מצע נברר — 2,327 מ״ק

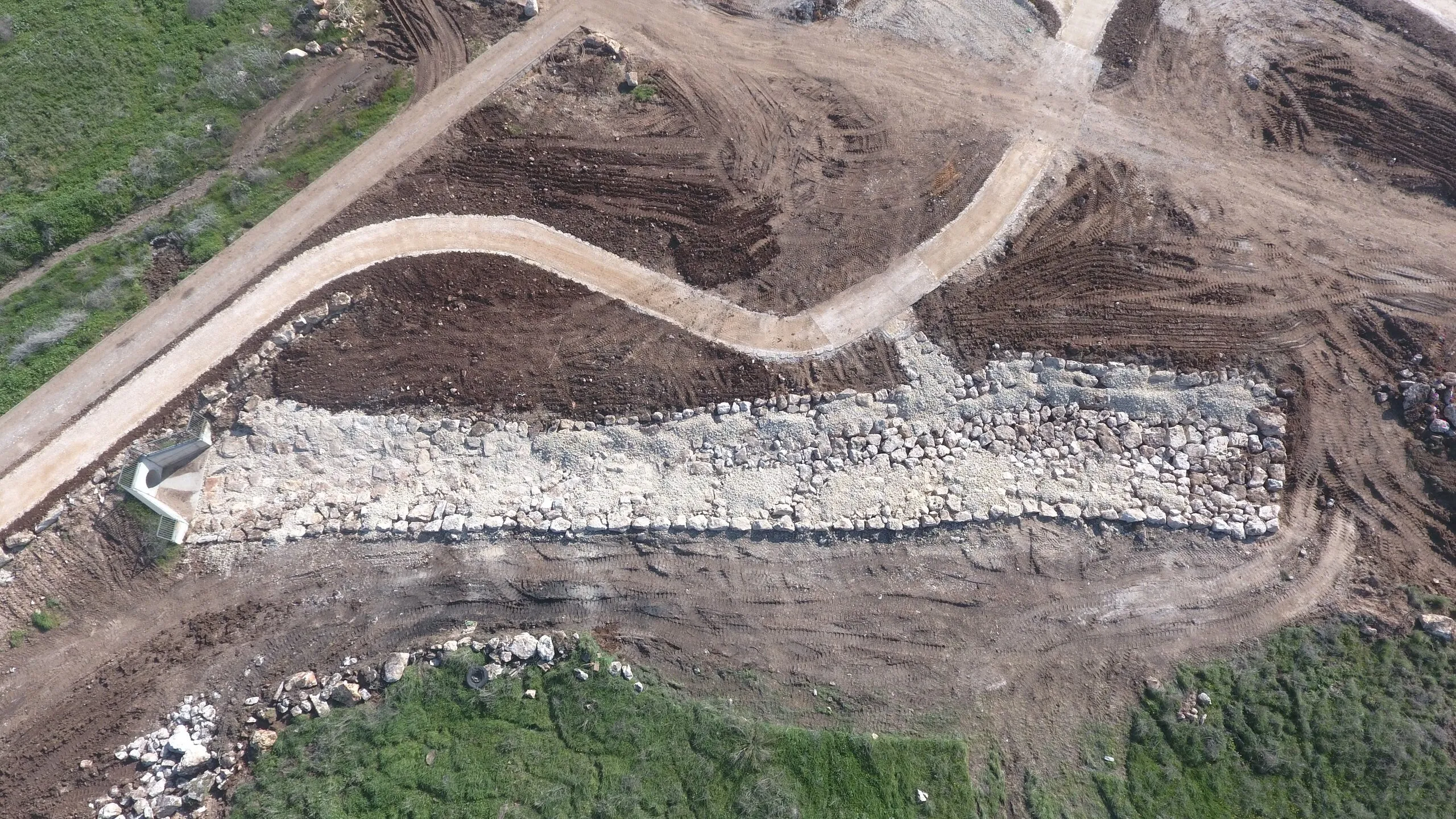

- אבן שכבות בשולי השבילים8,898 מ׳; מדרגות אבן טבעית — 380 מ׳; מסלעה גננית — 1,314 מ״ר
- בטון אספלט לשבילים בעובי 4 ס״מ2,918 מ״ר
- גדר מתכת מצינורות מגולוונים3,356 מ׳
- נטיעת 393 עצים; צנרת השקיה7,053 מ״א
- קו מים PE-100 בקוטר 50 מ״מ1,607 מ״א

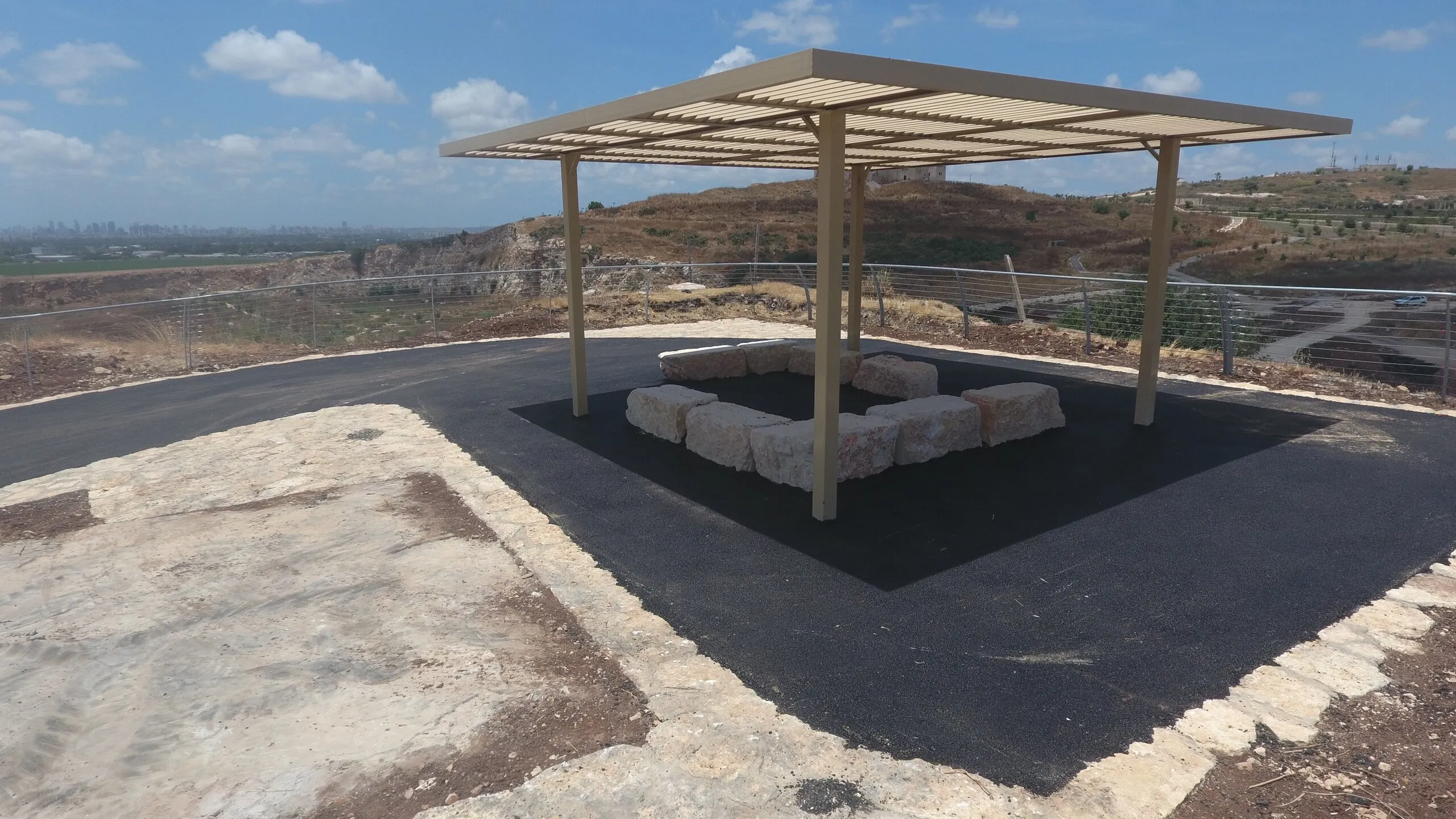

- ריהוט גן, ניקוז ואחזקה
מה מיוחד
לאורך השבילים הקמנו כ-3,350 מ׳ גדר מתכת ונטענו 393 עצים. הפיקוח אישר את החשבון הסופי ב-2021, ואחריו נמשכה תקופת האחזקה עד אוגוסט 2023.
