חניון תת-קרקעי פייר קניג

חפירה וחציבה לחניון תת-קרקעי ברחוב פייר קניג בירושלים, עבור שיכון ובינוי – סולל בונה. כ-76,000 מ״ק חפירה וחציבה, הריסת קירות קיימים, ומיון וניפוי של החומר החפור לשימוש חוזר.

מזמין
שיכון ובינוי – סולל בונה
מיקום
רחוב פייר קניג, ירושלים
שנים
2023–2024
סטטוס
הושלם

היקפי ביצוע

  • כ-76,000 מ״קחפירה וחציבה
  • כ-20 מ׳עומק החפירה
  • כ-2,000 מ״קפירוק קירות קיימים
  • כ-8,900 מ״קמיון וניפוי חומר חפור למילוי חוזר
  • כ-24,000 טוןנברר ומצע לפרויקט מסילת רכבת 431

האתגר

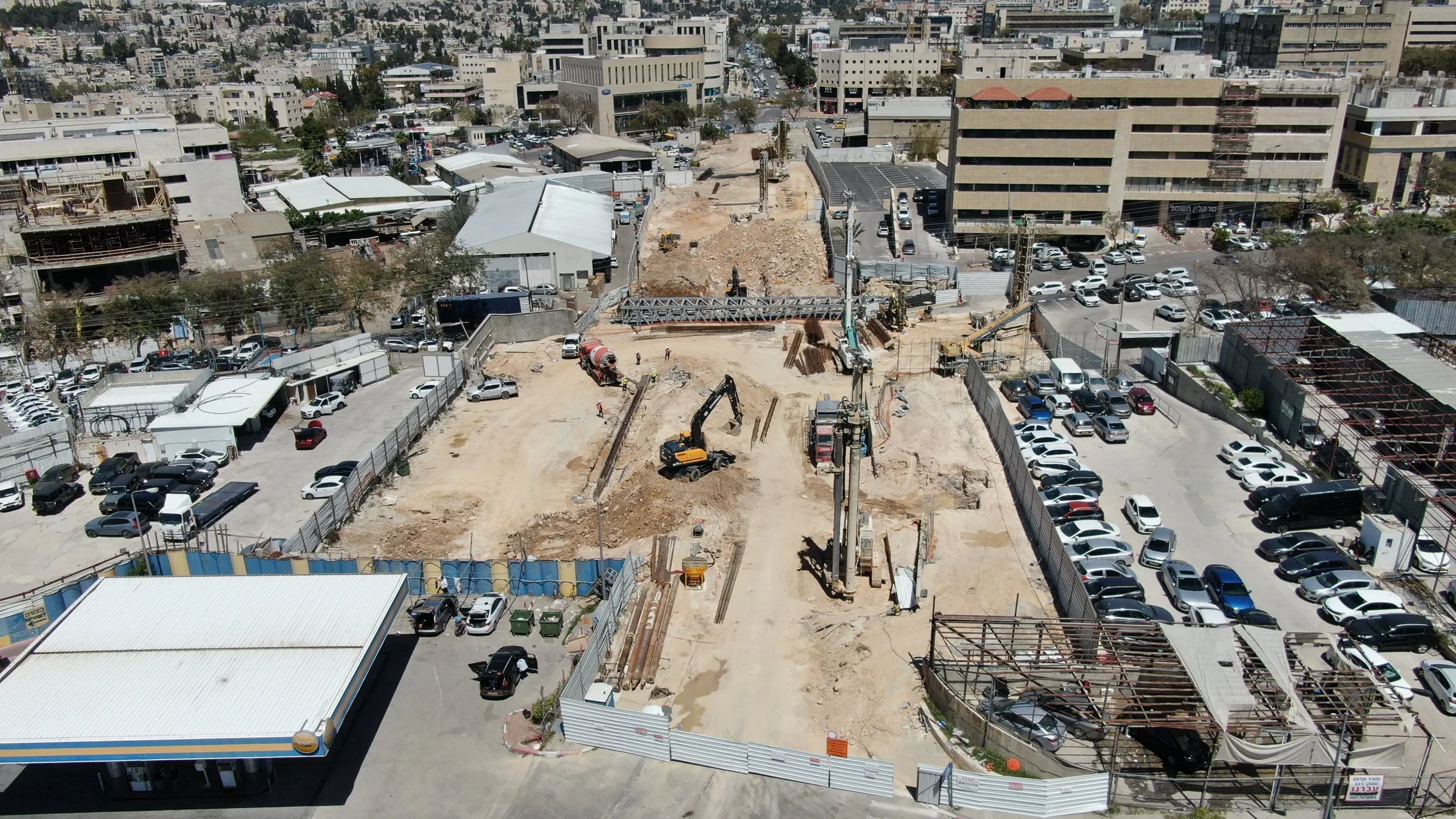

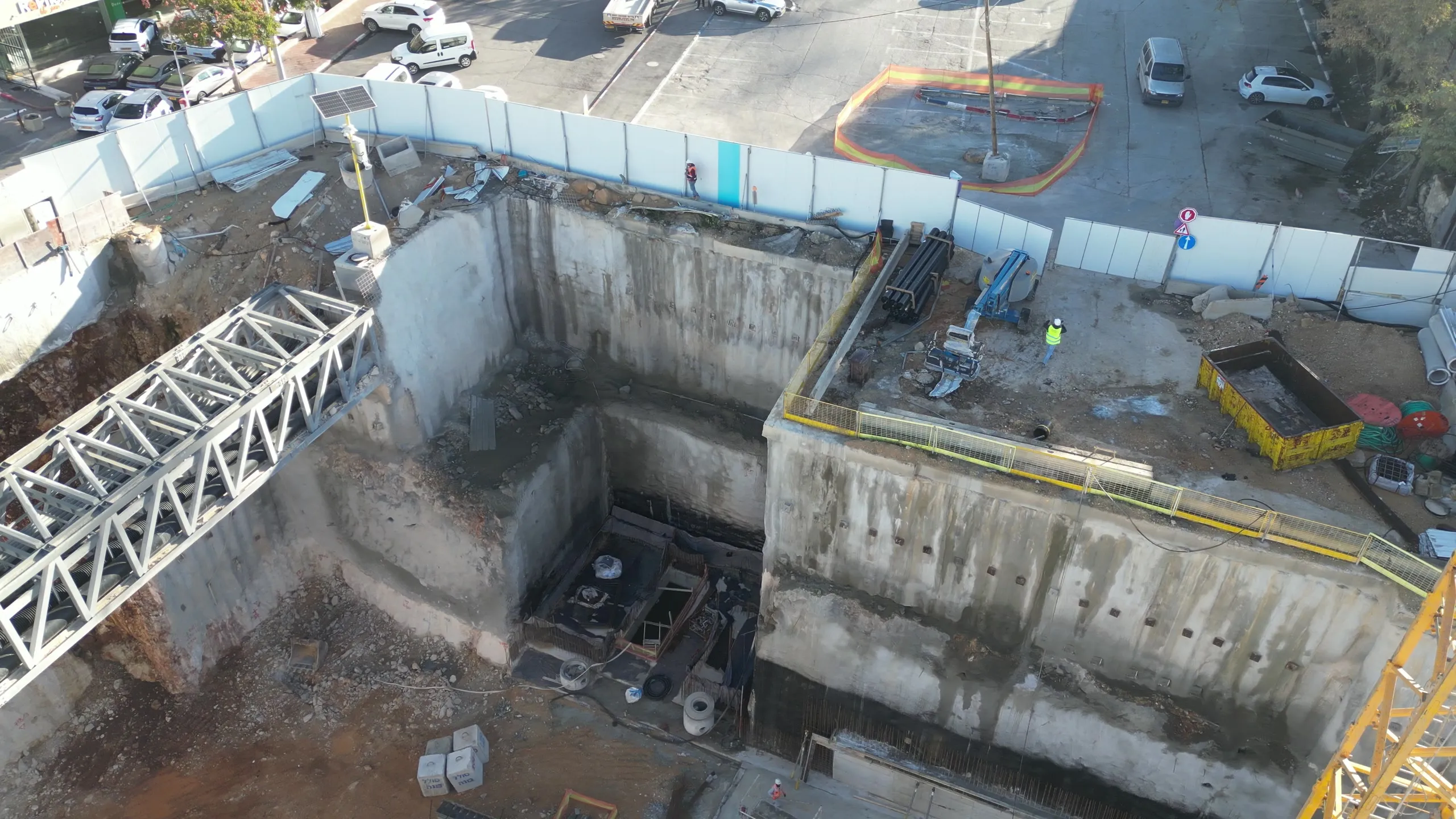

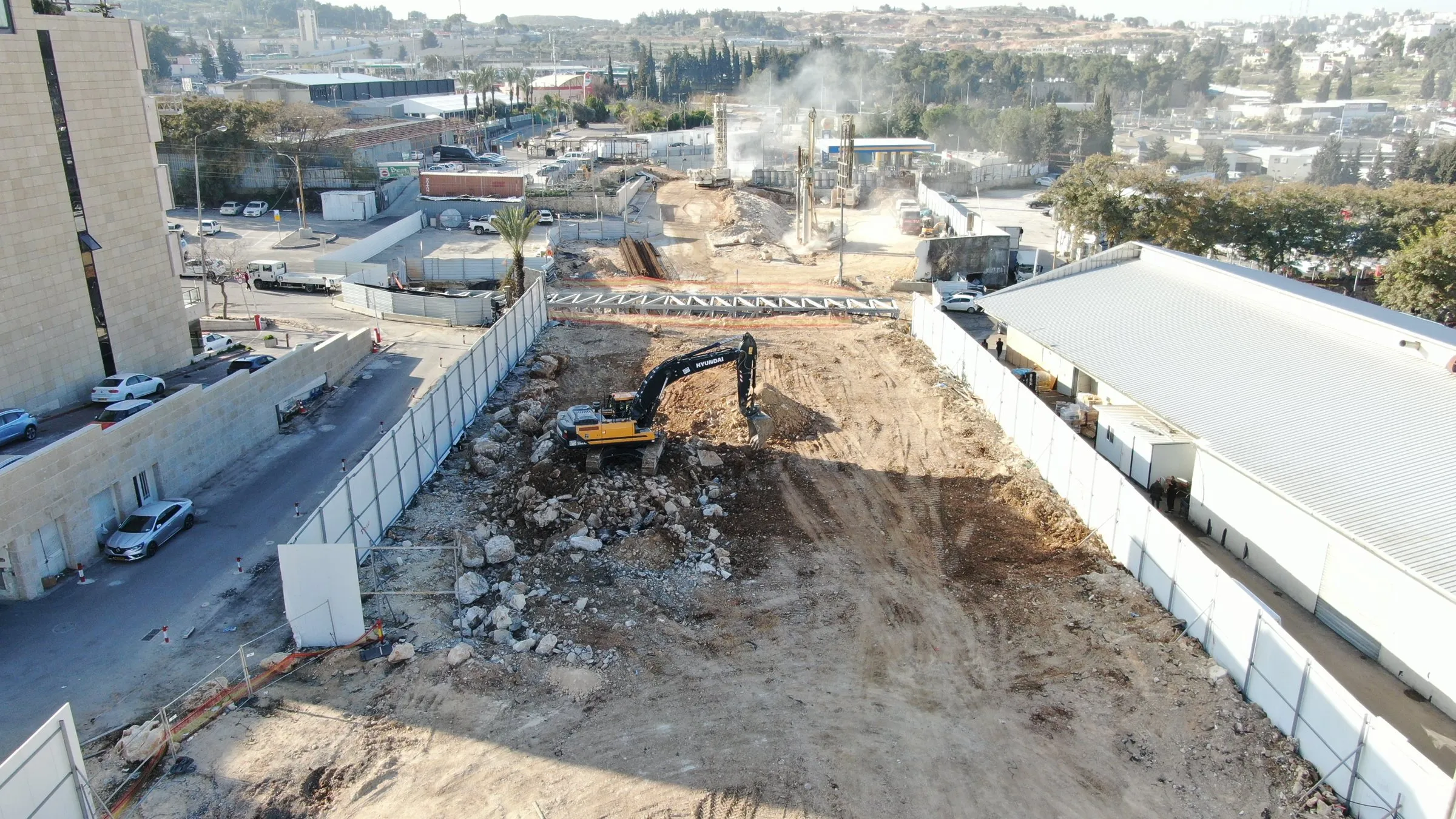

חניון תת-קרקעי מתחיל בבור: חפירה וחציבה בקרקע ובסלע עד מפלס הרצפה התחתונה, בפייר קניג לעומק של כ-20 מ׳. חפרנו וחצבנו לחניון 70,400 מ״ק, מתוך 75,000 מ״ק בחוזה. באתר עמדו קירות ומשטחי אספלט קיימים, ופירקנו אותם במסגרת אותו חוזה. עבדנו כקבלן משנה של שיכון ובינוי – סולל בונה, שציינה במכתב את ״מורכבות הפרויקט״.

מה ביצענו

  • חפירה וחציבה כללית לחניון70,400 מ״ק
  • חפירה לקירות תומכים וליסודות1,227 מ״ק
  • חפירה כללית בשטח, בקטע האומן–התנופה4,436 מ״ק
  • פירוק קירות קיימים2,000 מ״ק; פירוק אספלט — 2,762 מ״ר

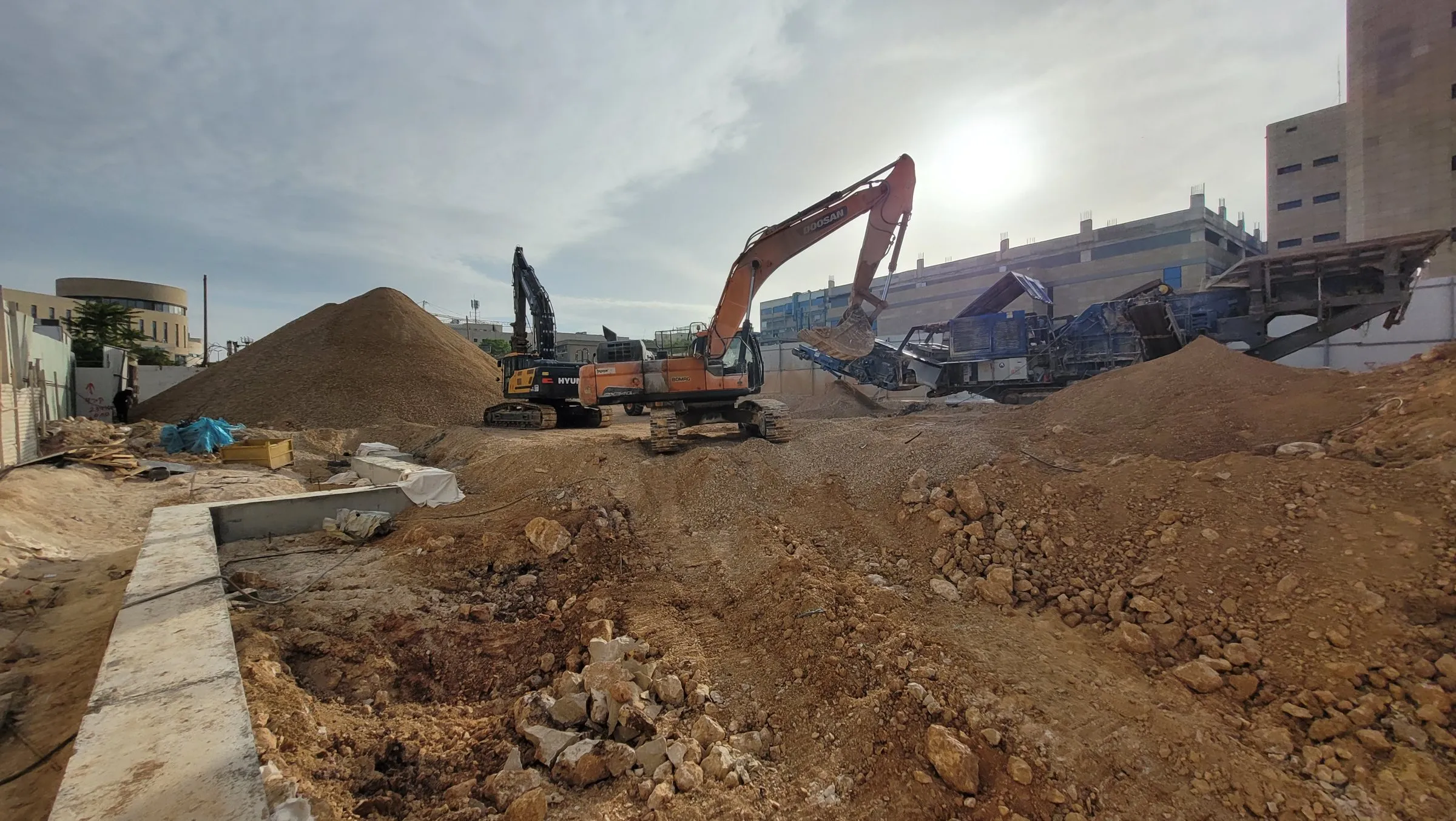

  • מיון וניפוי של חומר חפור לשימוש חוזר כמילוי8,940 מ״ק
  • מילוי מובא נברר2,763 מ״ק; מצע סוג א׳ — 1,169 מ״ק
  • אספקה והובלה של נברר ומצע לפרויקט מסילת רכבת 431, מקטע 4.224,080 טון

מה מיוחד

באתר אחד שילבנו חפירה, חציבה, מילוי, הריסה, מחזור וגריסה. כך גם תיאר את העבודה מנכ״ל שיכון ובינוי – סולל בונה במכתב מ-2023. כ-8,900 מ״ק מהחומר החפור מוינו ונופו לשימוש חוזר כמילוי. מעבר לאתר עצמו, סיפקנו והובלנו במסגרת אותו חוזה כ-24,000 טון נברר ומצע לפרויקט מסילת הרכבת 431.

העבודות מבוצעות תוך הענות למורכבות הפרויקט ברמת הביצוע הנדרשת לשביעות רצוננו המלאה.

אופיר רביבמנכ״ל, שיכון ובינוי – סולל בונהממכתב המלצה, 2023
